  • Przyłącze elektryczne - Jak uniknąć kosztownych błędów?

Przyłącze elektryczne - Jak uniknąć kosztownych błędów?

Grzegorz Dudek 3 sierpnia 2026
Wnętrze metalowej skrzynki z bezpiecznikami i przewodami. Widoczny główny wyłącznik 32A, kilka mniejszych bezpieczników i listwa zaciskowa PE. To jest przyłącze elektryczne.

Spis treści

Podłączenie budynku do sieci to nie tylko formalność, ale etap, który wpływa na układ instalacji, budżet i późniejszy komfort użytkowania domu. W praktyce przyłącze elektryczne decyduje o tym, czy bez problemu uruchomisz ogrzewanie, kuchnię indukcyjną, ładowarkę samochodu albo fotowoltaikę, czy będziesz wracać do projektu i składać kolejne wnioski o zmianę parametrów. Poniżej rozkładam ten proces na prosty plan: od wniosku, przez koszty i terminy, aż po błędy, które najczęściej generują opóźnienia.

Najważniejsze rzeczy do sprawdzenia przed podłączeniem obiektu do sieci

  • Najpierw ustal, jakiej mocy naprawdę potrzebujesz, bo późniejsza korekta oznacza kolejną procedurę i dodatkowe koszty.
  • Proces zaczyna się od kompletnego wniosku do operatora sieci dystrybucyjnej, a nie od prac w terenie.
  • Przy prostych przypadkach terminy są krótsze, ale niekompletny wniosek potrafi wydłużyć wszystko o tygodnie.
  • Opłata zależy od operatora, napięcia, długości odcinka i zakresu prac po stronie sieci.
  • Jeśli planujesz pompę ciepła, fotowoltaikę albo ładowarkę EV, warto uwzględnić to już na starcie.

Kiedy naprawdę potrzebujesz podłączenia do sieci

Najprościej mówiąc, chodzi o doprowadzenie energii do nowego obiektu albo zmianę parametrów zasilania w istniejącym budynku. Tego nie załatwia się „na końcu budowy”, tylko wtedy, gdy znasz już docelowy sposób użytkowania domu, lokalu lub działki. Inaczej potrzebujesz zasilania dla stanu surowego, inaczej dla domu z pompą ciepła, a jeszcze inaczej dla budynku usługowego z większym poborem mocy.

Sytuacja Co to oznacza w praktyce Typowy kierunek działania
Nowy dom Trzeba doprowadzić zasilanie od sieci do działki i do złącza Wniosek o warunki, umowa, realizacja przyłącza
Plac budowy Potrzebujesz energii tymczasowo, często na czas prac Oddzielny wniosek o zasilanie budowlane lub tymczasowe
Zwiększenie mocy Dotychczasowa instalacja przestaje wystarczać Nowy wniosek o zmianę parametrów przyłączenia
Fotowoltaika lub magazyn energii Sieć musi uwzględnić także oddawanie energii Procedura przyłączeniowa albo zgłoszenie, zależnie od mocy
Obiekt usługowy Zapotrzebowanie bywa większe i mniej przewidywalne Dokładniejsza analiza mocy i często mocniejszy przydział

Ja zwykle zaczynam od jednego pytania: czy chodzi o samą budowę, o docelowe użytkowanie, czy o przyszłą rozbudowę instalacji. To rozróżnienie oszczędza później najwięcej pieniędzy i nerwów. Skoro to już jasne, można przejść przez samą procedurę krok po kroku.

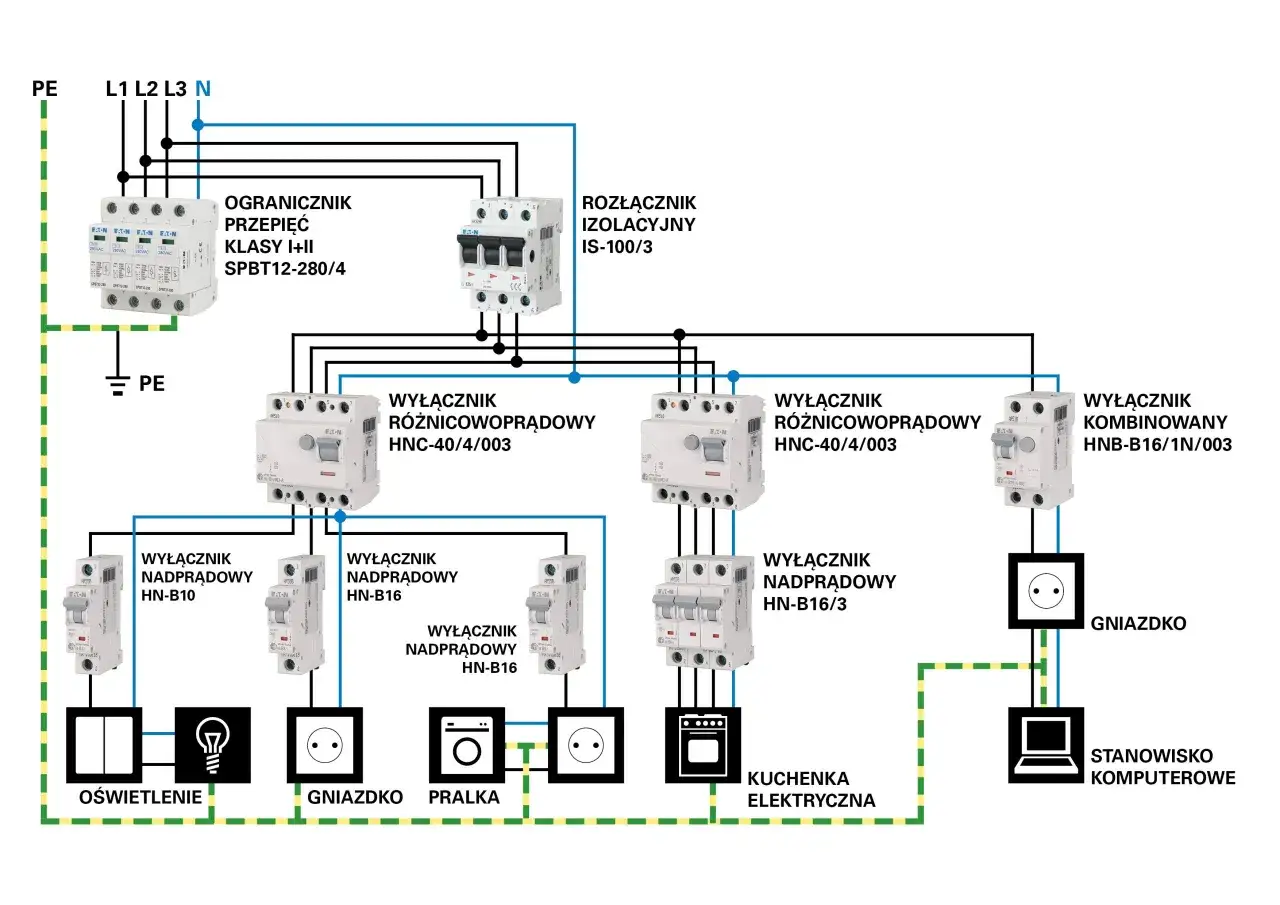

Schemat przyłącza elektrycznego z zabezpieczeniami nadprądowymi, różnicowoprądowymi i ogranicznikami przepięć.

Jak wygląda droga od wniosku do pierwszego uruchomienia

W praktyce cały proces prowadzi operator systemu dystrybucyjnego, czyli OSD. To on sprawdza, czy sieć ma zapas mocy, jakie będą wymagania techniczne i czy trzeba budować nowe odcinki infrastruktury. Na stronach operatorów widać dziś wyraźnie, że dla typowych przypadków można korzystać z formularzy online, co skraca formalności, ale nie zwalnia z przygotowania poprawnych danych.

  1. Określasz potrzeby - wybierasz moc, rodzaj obiektu i docelowy sposób zasilania.
  2. Składasz wniosek - wraz z wymaganymi załącznikami i danymi lokalizacyjnymi.
  3. Czekasz na warunki przyłączenia - dostajesz techniczne wymagania i projekt umowy.
  4. Podpisujesz umowę - akceptujesz zakres prac, terminy i sposób rozliczenia.
  5. Operator realizuje swoją część - buduje lub modernizuje elementy po stronie sieci.
  6. Wykonujesz instalację wewnętrzną - tu zwykle pracuje już elektryk po Twojej stronie.
  7. Dochodzi do odbioru i montażu licznika - po tym etapie można zasilać obiekt zgodnie z parametrami umowy.

Warto tu od razu dodać jeden praktyczny szczegół: u TAURON Dystrybucja dla prostych przypadków niskiego napięcia warunki wydawane są zwykle w 21 albo 30 dni, a przy bardziej złożonych sprawach terminy rosną wyraźnie. To dobra ilustracja tego, że szybkość procesu zależy przede wszystkim od kompletności wniosku i skali prac po stronie sieci. Następny krok to dokumenty, bo właśnie na nich najczęściej wykłada się cały harmonogram.

Jakie dokumenty i dane przygotować od razu

Jeśli chcesz uniknąć zwrotu wniosku do poprawy, przygotuj komplet informacji jeszcze przed złożeniem formularza. Operator nie oczekuje kreatywności, tylko danych, na podstawie których da się ocenić techniczną możliwość podłączenia. Najczęściej potrzebne są:

  • dane inwestora lub właściciela nieruchomości,
  • adres lub dokładne oznaczenie działki,
  • tytuł prawny do nieruchomości,
  • rodzaj obiektu, na przykład dom, lokal usługowy albo plac budowy,
  • planowana moc przyłączeniowa,
  • informacja, czy ma to być zasilanie jednofazowe, czy trójfazowe,
  • przewidywany termin rozpoczęcia poboru energii,
  • mapa, szkic lub inne załączniki wymagane przez lokalnego operatora.

Jeżeli od razu planujesz pompę ciepła, kuchnię indukcyjną, ładowarkę samochodu albo instalację PV, dopisz to w opisie. To ważne, bo później często okazuje się, że zwykły dom zużywa dużo mniej niż dom przygotowany pod elektryczne ogrzewanie i pełną automatyzację. Dla takich inwestycji dobrze mieć też na papierze docelowy układ urządzeń, a nie tylko „orientacyjną moc”. Dzięki temu łatwiej przejść do kwestii finansowych, które zwykle najbardziej interesują inwestora.

Ile to kosztuje i od czego zależy opłata

Nie ma jednej ceny dla całej Polski, bo opłata zależy od operatora, rodzaju sieci, długości odcinka i tego, czy inwestycja dotyczy nowego podłączenia, czy zwiększenia mocy. W niskim napięciu często działa taryfa ryczałtowa albo stawka zależna od mocy i długości przyłącza, a przy wyższych napięciach koszt bywa liczony bardziej indywidualnie, według rzeczywistych nakładów.

Dobrym punktem odniesienia są aktualne stawki jednej z dużych grup dystrybucyjnych. W TAURON Dystrybucja zaliczka na poczet opłaty przy wniosku wynosi 60 zł za każdy kW mocy przyłączeniowej, maksymalnie 6 000 000 zł. Dla odcinków powyżej 200 metrów operator podaje także stawki dodatkowe, między innymi 43,73 zł netto za metr przyłącza kablowego i 32,30 zł netto za metr przyłącza napowietrznego. To pokazuje, że sama długość trasy ma realny wpływ na rachunek.

Element kosztu Jak zwykle działa Co zwiększa wydatek
Zaliczka lub opłata wstępna Bywa liczona od wnioskowanej mocy Większa moc, bardziej rozbudowane przyłącze
Długość odcinka Im dłuższa trasa, tym wyższy koszt Duża odległość od sieci do działki
Rodzaj techniczny Kablowe i napowietrzne nie kosztują tyle samo Trudny teren, konieczność robót ziemnych
Prace po stronie sieci Czasem wymagana jest modernizacja istniejącej infrastruktury Brak rezerwy mocy, konieczność przebudowy linii

Jeśli zwiększasz moc istniejącego punktu, opłata zwykle dotyczy nie całego przyłącza, tylko przyrostu mocy. To ważne rozróżnienie, bo wielu inwestorów liczy koszt tak, jakby zaczynało od zera. W praktyce najbardziej opłaca się dobrze dobrać moc już na starcie, zamiast później płacić drugi raz za ten sam błąd. A skoro mowa o mocy, warto od razu przejść do tego, jak ją sensownie oszacować.

Jak dobrać moc, żeby nie zaniżyć i nie przewymiarować instalacji

To jeden z tych momentów, w których warto myśleć nie o dzisiejszym zużyciu, tylko o tym, co będzie działało w domu za dwa albo pięć lat. Ja zaczynam od listy urządzeń, które mają pracować równocześnie, a nie od jednej orientacyjnej liczby „na oko”. Właśnie tu najczęściej rodzą się późniejsze problemy: instalacja działa, ale po dołożeniu pompy ciepła, płyty indukcyjnej i ładowarki auto zaczyna brakować zapasu.

  • 10-12 kW - zwykle wystarcza do prostego domu bez dużych odbiorników elektrycznych.
  • 14-20 kW - rozsądny przedział przy pompie ciepła, kuchni indukcyjnej i standardowym wyposażeniu domu.
  • 20 kW i więcej - warto rozważyć przy ładowarce EV, większym domu albo pełnej elektryfikacji ogrzewania.

To nie są sztywne normy, tylko praktyczne widełki planistyczne. Ostateczna wartość zależy od mocy urządzeń, ich jednoczesności i tego, czy masz zasilanie jednofazowe, czy trójfazowe. W nowych domach często lepiej od razu postawić na 400 V, bo daje większy komfort przy urządzeniach grzewczych i większych odbiornikach. Jeśli planujesz też fotowoltaikę, rozsądnie jest sprawdzić, czy wybrany układ nie ograniczy później oddawania energii do sieci. To prowadzi do ostatniego, ale bardzo praktycznego etapu: kontroli umowy i detali technicznych.

Co sprawdzić przed podpisaniem umowy, żeby nie utknąć na poprawkach

Na końcu całego procesu liczą się rzeczy, które łatwo przeoczyć, a potem kosztują najwięcej czasu. Z własnej praktyki redakcyjnej wiem, że inwestorzy najczęściej skupiają się na cenie, a mniej na trasie kabla, miejscu licznika i przyszłej rozbudowie instalacji. To błąd, bo właśnie te elementy decydują, czy podłączenie przejdzie gładko.

  • Sprawdź, czy moc w umowie odpowiada realnym potrzebom domu, a nie tylko aktualnemu projektowi.
  • Ustal miejsce złącza i licznika, żeby nie kolidowało z ogrodzeniem, bramą albo planowaną zabudową.
  • Zweryfikuj, czy przyłącze ma być kablowe czy napowietrzne, jeśli technicznie oba warianty są możliwe.
  • Upewnij się, że elektryk po Twojej stronie zna parametry z warunków przyłączenia.
  • Jeśli planujesz pompę ciepła, PV lub ładowarkę, zarezerwuj zapas mocy od razu.
  • Nie odkładaj podpisania umowy i uzgodnień, bo terminy formalne i roboty terenowe nie czekają bez końca.

Dobrze przygotowany proces nie kończy się na samym doprowadzeniu energii do działki. Dopiero wtedy możesz sensownie planować kolejne elementy: automatykę domu, odnawialne źródła energii i system ogrzewania, który nie będzie walczył z ograniczeniami sieci. Jeśli podejdziesz do tego etapami, całe przyłączenie będzie po prostu technicznym zadaniem do odhaczenia, a nie źródłem kosztownych poprawek.

FAQ - Najczęstsze pytania

Do wniosku potrzebne są dane inwestora, adres działki, tytuł prawny do nieruchomości, rodzaj obiektu, planowana moc przyłączeniowa, informacja o zasilaniu (jedno/trójfazowe) oraz przewidywany termin rozpoczęcia poboru energii. Często wymagana jest też mapa lub szkic.

Koszt zależy od operatora, rodzaju sieci, długości odcinka oraz tego, czy to nowe przyłącze, czy zwiększenie mocy. Opłata często jest liczona od wnioskowanej mocy (np. 60 zł/kW) i długości przyłącza (np. 43,73 zł/m kablowego).

Moc dobiera się na podstawie planowanych urządzeń, uwzględniając przyszłą rozbudowę (pompa ciepła, ładowarka EV, płyta indukcyjna). Dla prostego domu to 10-12 kW, z pompą ciepła 14-20 kW, a z ładowarką EV często powyżej 20 kW.

Czas zależy od operatora i złożoności przypadku. Dla prostych wniosków niskiego napięcia warunki mogą być wydane w 21-30 dni. Cały proces od wniosku do uruchomienia może trwać od kilku tygodni do kilku miesięcy, zwłaszcza przy konieczności rozbudowy sieci.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

jak dobrać moc przyłączeniową
przyłącze elektryczne
podłączenie prądu do działki
ile kosztuje przyłącze elektryczne
warunki przyłączenia do sieci
dokumenty do przyłącza elektrycznego
Autor Grzegorz Dudek
Grzegorz Dudek
Nazywam się Grzegorz Dudek i od 8 lat zajmuję się tematyką ogrzewania oraz energii odnawialnej, w tym fotowoltaiki. Moje zainteresowanie tymi dziedzinami zaczęło się, gdy zauważyłem, jak wiele osób boryka się z problemami związanymi z efektywnością energetyczną w swoich domach. Cieszę się, że mogę dzielić się swoją wiedzą, pomagając innym zrozumieć skomplikowane zagadnienia oraz podejmować świadome decyzje dotyczące systemów grzewczych i źródeł energii. W moich tekstach staram się przedstawiać rzetelne i aktualne informacje, porównując różne rozwiązania oraz uproszczając trudne tematy. Regularnie śledzę nowinki w branży, co pozwala mi na dostarczanie czytelnikom wartościowych treści, które mogą realnie wpłynąć na ich codzienne życie. Wierzę, że dobrze zorganizowana wiedza i przystępny sposób jej przekazywania to klucz do zrozumienia i wykorzystania nowoczesnych technologii w dziedzinie ogrzewania i energii.
